1. 水泥,黄砂,和胶水混合后,混合砂浆尽量在一小时内使用。
2. 如果水泥需要和铝材,不锈钢连接,应在水泥和连接件之间加一层5㎜的绝缘垫,避免水泥和连接直接接触【防止水泥腐蚀金属】。

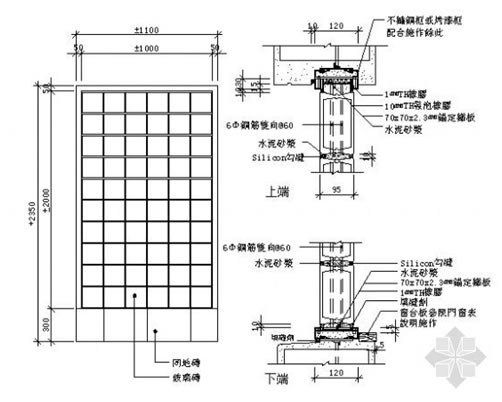

3. 施工中应配备铝合金水平尺,每砌筑一层玻璃砖应在2-3小时内及时较偏。
4. 混合砂浆砌筑完毕3小时内需要将边缝中多余的砂浆清理掉,深度在5-10㎜,便于后期勾缝。
5. 需要较偏应在砂浆砌筑后2-3小时内完成。
6. 外墙工程勾缝应采用425号建筑白水泥作主料,并且在白水泥中加入建筑胶水,避免出现边缝渗水现象。
晶华牌玻璃砖施工指南
![]() |
![]() |
A、备水泥10KG,细沙10KG,建筑胶水0.3KG,水3KG,按照比配比拌成砂浆。
|
B、十字订位架可以剪成“T”型和“L”型,适应各种部位的需要。
|
![]() |
![]() |
C、用砂浆砌玻璃砖。由下而上,一块一块,一层一层叠加,每块之间用定位架固定。
|
D、砌筑完毕,扭掉定位架上的板块。
|
![]() |
![]() |
E、刮去多余的砂浆,勾勒出砖与砖之间的缝隙。勾缝材料为:纯白水泥,水和建筑胶水。 | F、及时擦掉玻璃表面的砂浆和污垢,清洗干净。最终是在缝隙里刷上防水材料,即可。 |
